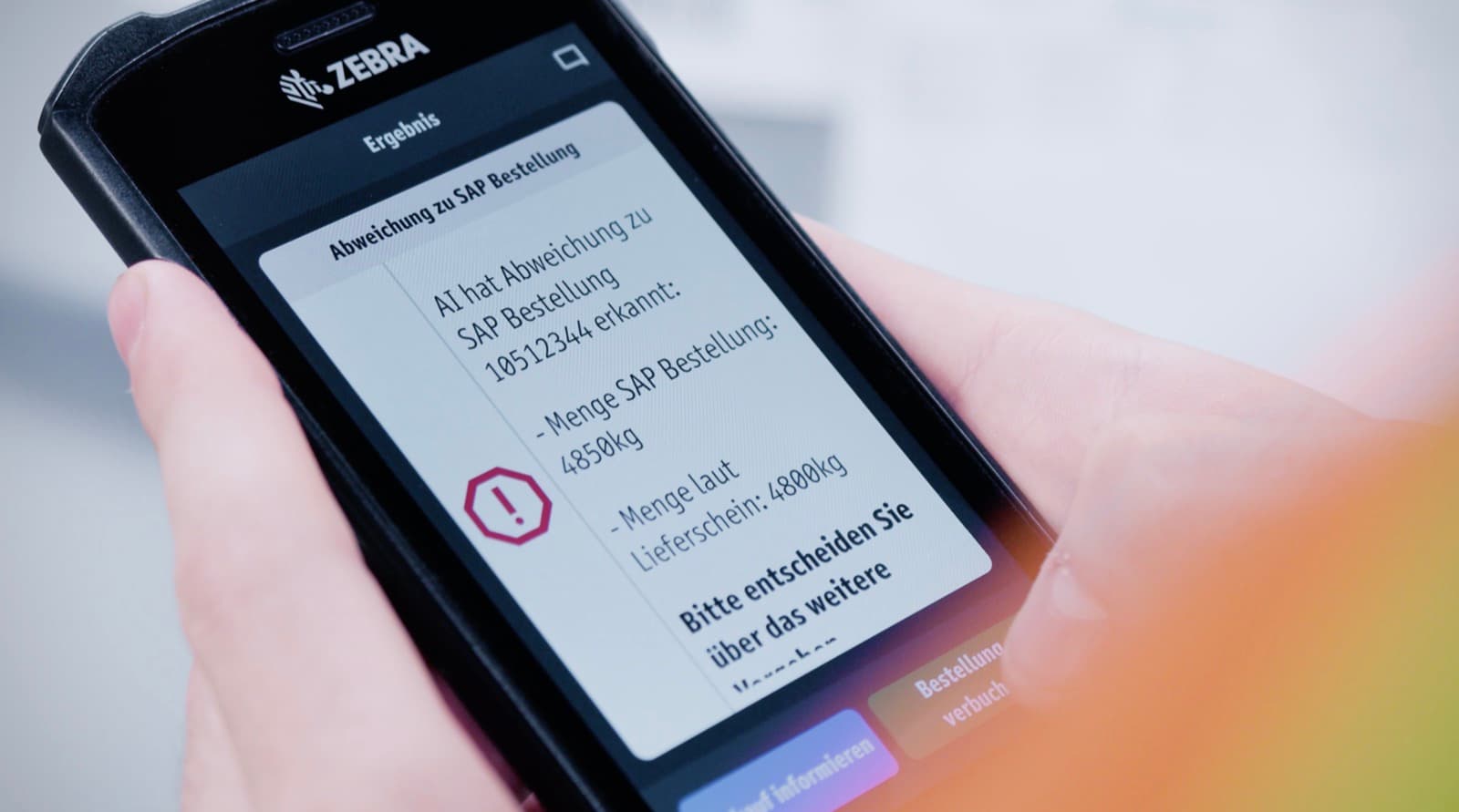

Shopfloor-Bildschirm mit einer Workerbase-Abweichungsmeldung zu einem SAP-Fertigungsauftrag
Connected Worker

Arbeitsanweisungen mit SAP-Fertigungsaufträgen verbinden

Markus Klepsch

Kurze Antwort: Arbeitsanweisungen mit SAP-Fertigungsaufträgen zu verbinden bedeutet: Die Anweisung, Revision und Qualitätsprüfungen, die ein Werker an der Station sieht, stammen aus dem aktuellen SAP-Auftrag (Material, Variante, Charge, Arbeitsplan) und nicht aus einem Dokument, das jemand von Hand ausgewählt hat. Workerbase liest den Auftrag über die PP- und QM-Schnittstellen von SAP und schreibt das bestätigte Ergebnis, Abweichungen und Zeitstempel zurück, sobald die Arbeit erledigt ist.

Die meisten Werke setzen bereits SAP ein. Die meisten haben auch irgendwo Arbeitsanweisungen: ein PDF auf einem Netzlaufwerk, ein laminiertes Blatt an der Station, einen Dokumenten-Viewer, der nachträglich an die Linie angeflanscht wurde. Die beiden Systeme sprechen selten miteinander. Rockwell Automations Umfrage 2026 unter 1.560 Entscheidern in der Fertigung ergab, dass 93 % der Hersteller in irgendeiner Form über ein Fertigungsausführungssystem verfügen, aber nur 23 % angeben, dass es vollständig über ERP, Qualität und Betriebstechnik hinweg integriert ist – genau die Lücke, die eine SAP-Anweisungs-Verbindung schließen soll. Ein Bediener öffnet einen Auftrag in SAP und sucht dann aus dem Gedächtnis oder durch Nachfragen bei der erfahrensten Kollegin oder dem erfahrensten Kollegen an der Linie nach der passenden Anweisung. Digitale Arbeitsanweisungen schließen diese Lücke, indem sie die Anweisung direkt an den SAP-Fertigungsauftrag binden, sodass die richtige Revision für die richtige Variante erscheint, ohne dass jemand sie auswählen muss.

Der Auftrag in SAP steuert, was an der Station geschieht, und was an der Station geschieht, fließt in SAP zurück: Diese Zwei-Wege-Verbindung, statt eines Dokumenten-Viewers, der einfach auf SAP aufgesetzt ist, ist es, was SAP-Integration von Arbeitsanweisungen bedeutet. Workerbase hat das in Umgebungen mit SAP ME, SAP PP und eigenständigem SAP-ERP ohne dazwischenliegende MES-Ebene realisiert, darunter die SAP-Integration von thyssenkrupp Rasselstein, die Wareneingang und Materialtransport abdeckt. Die vollständige Integrationsabdeckung über SAP, MES, QMS und SCADA läuft über dieselbe zugrunde liegende Konnektivität, die in der Tabelle unten beschrieben wird.

Was bedeutet es konkret, Arbeitsanweisungen mit SAP-Fertigungsaufträgen zu verbinden?

Der SAP-Fertigungsauftrag (Materialnummer, Variante, Charge, Arbeitsplan, Menge) legt automatisch fest, welche Anweisung, Revision und Prüfung ein Werker sieht, und die bestätigten Schritte, Messwerte und Abweichungen werden nach Abschluss der Arbeit in diesen SAP-Auftrag zurückgeschrieben. An keiner Stelle wird manuell ausgewählt.

Ohne diese Verbindung existieren Auftrag und Anweisung in zwei Systemen, die niemand miteinander verknüpft hat. Der Bediener muss zwischen beiden übersetzen: die Auftragsnummer vom Bildschirm ablesen, das passende Dokument suchen und hoffen, dass es die aktuelle Revision ist. An jeder dieser Stellen kann ein falsches Teil gebaut, eine veraltete Revision verwendet oder eine Qualitätsprüfung übersprungen werden, weil niemand Zeit hatte, sie nachzuschlagen. Werden beide Systeme verbunden, entfällt dieser Übersetzungsschritt vollständig. Der Auftrag kommt an, die richtige Anweisung ist bereits daran gebunden, und die Aufzeichnung dessen, was geschehen ist, fließt zurück, ohne dass jemand sie erneut eintippen muss.

Wie sendet SAP Fertigungsauftragsdaten an ein System für Arbeitsanweisungen?

SAP stellt Fertigungsauftragsdaten über eine kleine Zahl an Standardschnittstellen bereit, und welche davon zum Einsatz kommt, hängt von der im Werk bereits vorhandenen SAP-Version ab, nicht von der Plattform für Arbeitsanweisungen. Workerbase bindet sich über die Schnittstelle an, die die SAP-Landschaft des Kunden bereits unterstützt.

SchnittstelleWas sie überträgtTypischer Einsatzbereich
BAPI / RFCAuftragskopf, Vorgänge, Komponenten, RückmeldungenKlassische ECC-Systeme, Echtzeitaufrufe
IDocAuftragsanlage/-änderung, Warenbewegungen, RückmeldungenStapelverarbeitung oder nahezu Echtzeit, hohes Volumen
OData / REST-APIsAuftragsdaten, Stammdaten, RückmeldungenS/4HANA, Cloud-first-Integrationen
Middleware / iPaaSAlle vorgenannten, zentral gemappt und überwachtMehrere SAP-Instanzen, gestaffelte Rollouts

Keine dieser Optionen setzt voraus, dass SAP ersetzt oder vorab ein MES eingeführt wird. ISA-95, der Standard, der festlegt, wie Unternehmenssysteme wie SAP Daten mit der darunterliegenden Betriebsebene austauschen, verortet diesen Austausch an der Grenze zwischen Level 4 (Unternehmensplanung, wo SAP angesiedelt ist) und Level 3 (Produktionsbetrieb, wo Anweisung und Rückmeldung stattfinden). Workerbase arbeitet direkt an dieser Grenze, unabhängig davon, ob zusätzlich ein MES vorhanden ist.

Wie wird die richtige Arbeitsanweisung automatisch ausgewählt?

Workerbase ermittelt die Anweisung aus den Daten des Auftrags selbst: Materialnummer und Variante bestimmen, welches Dokument gilt, Charge oder Seriennummer bestimmt die aktuelle Revision, und der Arbeitsplanschritt bestimmt, welchen Abschnitt der Werker als Nächstes sieht. Der Abgleich erfolgt, bevor der Bediener überhaupt etwas öffnet.

Das zählt am meisten in High-Mix-Umgebungen, in denen dieselbe Station im Verlauf einer Schicht achtzig oder mehr Varianten fertigt und eine falsche Anweisung Nacharbeit oder Ausschuss bedeutet, statt nur eine Unannehmlichkeit. Ein noch so gut sortierter Ordner voller PDFs verlangt trotzdem, dass ein Mensch unter Zeitdruck die richtige Datei auswählt. Die Variante direkt aus dem Auftrag zu lesen, nimmt dem Werker diese Entscheidung vollständig ab, und genau hier entstehen in Werken ohne diese Verbindung die meisten Anweisungsfehler.

Was passiert nach der Bestätigung der Arbeit, und was wird an SAP zurückgeschrieben?

Sobald der Bediener die geführten Schritte abgeschlossen hat, schreibt Workerbase die Rückmeldung, das Qualitätsergebnis und jede Abweichung über dieselbe Schnittstelle, aus der es gelesen hat, in den SAP-Auftrag zurück, typischerweise als Auftragsrückmeldung (vergleichbar mit CO11N) oder als Qualitätsmeldung. Die Aufzeichnung enthält, wer die Arbeit ausgeführt hat, wann, und gegen welche Revision.

Ohne das Zurückschreiben von Arbeitsanweisungen an SAP entstehen typischerweise folgende Schwachstellen:

  • Rückmeldungen werden am Schichtende aus dem Gedächtnis erfasst, Stunden nachdem die Arbeit stattfand
  • Abweichungen werden nur mündlich erwähnt und erreichen nie die Qualitätsaufzeichnung
  • Die an der Station tatsächlich verwendete Revision wird nirgendwo festgehalten

Das Zurückschreiben schließt alle drei Lücken. Der Auftrag in SAP zeigt, was tatsächlich gebaut wurde, nicht was ein Vorgesetzter sich später beim Eintippen noch erinnert hat.

So richten Sie das ein: fünf Schritte

  1. Vorhandene SAP-Schnittstelle bestätigen. Die meisten Werke verfügen bereits über BAPI-, IDoc- oder OData-Anbindungen für andere Zwecke (Bestand, Qualität, Logistik). Diese wiederverwenden, statt ein neues Integrationsprojekt zu starten.
  2. Die Auftragsfelder zuordnen, die die Anweisungsauswahl steuern. Materialnummer, Variante, Charge und Arbeitsplanschritt reichen meist aus; auftragsspezifische Felder nur ergänzen, wo das Werk tatsächlich danach variiert.
  3. Bestehende Anweisungen an diese Felder binden. Vorhandene SOPs, Zeichnungen und Rüstblätter werden verknüpft oder eingelesen statt neu geschrieben; ein Projekt zur Neuerstellung der Inhalte ist keine Voraussetzung.
  4. Festlegen, was wohin zurückgeschrieben wird. Je Anwendungsfall entscheiden, ob Rückmeldungen als Auftragsrückmeldung, Qualitätsmeldung oder beides gebucht werden, und das Mapping mit der verantwortlichen SAP-Seite abstimmen.
  5. Vor der Ausweitung an einer Linie pilotieren. Eine einzelne Linie mit einer Produktfamilie belegt, dass das Mapping stimmt, bevor es werksweit angewendet wird.

Ergebnisse, die Hersteller nach der Verbindung von Anweisungen und SAP-Aufträgen sehen

Hersteller, die diese Integration betreiben, berichten von weniger variantenbedingten Fehlern, schnelleren Rüstvorgängen und, erstmals, einer Rückmeldeaufzeichnung, die dem entspricht, was tatsächlich an der Linie geschah, statt dem, was im Nachhinein notiert wurde. Das trifft auf einen Zeitpunkt, zu dem Deloittes Fertigungsausblick 2026 ergab, dass 80 % der Hersteller planen, mindestens ein Fünftel ihrer Verbesserungsbudgets in diesem Jahr in Smart-Manufacturing-Vorhaben zu investieren – genau die Art von Budgetposten, die diese Integration rechtfertigen soll.

Die SAP-Integration von thyssenkrupp Rasselstein, Teil einer einheitlichen Schnittstellenebene, die mehrere veraltete Systemoberflächen ablöste, erzielte eine Produktivitätssteigerung der Werker um 12–15 %, zusammen mit KI-gestützter Wareneingangsverarbeitung, die den manuellen Aufwand bei der Annahme reduzierte. GKN Powder Metallurgy, das die kompetenzbasierte Arbeitszuweisung gegen Live-Auftragsdaten koordiniert, kam in weniger als drei Monaten vom Konzept zum Produktivbetrieb, wobei mittlerweile rund 80 % der manuellen Arbeitsprozesse über Workerbase gesteuert werden. Die ERP-integrierten Qualitätsprüfpunkte von Dantherm senkten ungeplante Linienstopps um 36 %, bei voller Rückverfolgbarkeit von der Station zurück ins ERP.

Keine dieser Zahlen ist an ein einzelnes SAP-Modul gebunden. Sie zeigen, was sich ändert, sobald Auftrag, Anweisung und Rückmeldung nicht mehr in getrennten Systemen leben. Lassen Sie sich eine SAP-Integration für Arbeitsanweisungen an Ihrer eigenen SAP-Schnittstelle zeigen, bevor Sie den Umfang festlegen.

Häufige Fehler beim Verbinden von Arbeitsanweisungen mit SAP

  • Es als Dokumenten-Viewer-Projekt behandeln. Muss die Anweisung weiterhin von Hand geöffnet und zugeordnet werden, hat die Integration faktisch nicht stattgefunden, selbst wenn die Inhalte technisch aus SAP stammen.
  • Inhalte neu erstellen, bevor sie verbunden werden. Bestehende SOPs und Rüstblätter lassen sich in ihrer jetzigen Form an Auftragsdaten binden; eine vollständige Neuerstellung der Inhalte ist eine eigenständige Entscheidung, keine Voraussetzung.
  • Das Zurückschreiben auslassen. Eine Integration, die nur aus SAP liest, lässt Rückmeldungen und Abweichungen weiterhin von Hand nacherfassen – genau das Problem, das diese Integration beseitigen soll.
  • Annehmen, ein MES müsse dazwischenliegen. Die PP- und QM-Schnittstellen von SAP verbinden sich direkt mit der Betriebsebene; ein MES ist aus anderen Gründen nützlich, ist für diese spezielle Integration aber keine Voraussetzung.

Häufig gestellte Fragen

Benötige ich SAP S/4HANA, um Arbeitsanweisungen mit Fertigungsaufträgen zu verbinden, oder funktioniert das auch mit ECC?

Beides. ECC-Systeme verbinden sich in der Regel über BAPI/RFC oder IDoc, während S/4HANA OData und REST-APIs auf denselben zugrunde liegenden Auftragsdaten ergänzt. Die Schnittstelle ändert sich. Die Auftragsfelder, die die Anweisungsauswahl steuern (Material, Variante, Charge, Arbeitsplan), bleiben jedoch gleich. Workerbase unterstützt beide Generationen, ohne dass vorher ein Upgrade nötig wäre.

Benötige ich ein MES, bevor ich Arbeitsanweisungen mit SAP-Aufträgen verbinden kann?

Nein. Die PP- und QM-Schnittstellen von SAP verbinden sich direkt mit der Betriebsebene, ohne dass ein MES dazwischenliegt. Ein MES bringt Mehrwert bei Feinplanung und Maschinenverfolgung, ist aber keine Voraussetzung dafür, eine Arbeitsanweisung an einen Fertigungsauftrag zu binden oder eine Rückmeldung zurückzuschreiben.

Wie lange dauert es in der Regel, bis diese Integration live geht?

Ein Pilot auf einer einzelnen Linie, begrenzt auf eine Produktfamilie und unter Nutzung einer bestehenden SAP-Schnittstelle, erreicht den Go-live in der Regel innerhalb von Wochen statt Monaten, weil die eigentliche Arbeit im Mapping von Auftragsfeldern auf Anweisungen liegt und nicht im Aufbau einer neuen Anbindung von Grund auf. Der Zeitrahmen für den werksweiten Rollout hängt davon ab, wie viele Varianten und Arbeitspläne gemappt werden müssen.

Welche SAP-Daten bestimmen tatsächlich, welche Anweisung ein Werker sieht?

Materialnummer und Variante bestimmen, welches Dokument gilt, Charge oder Seriennummer bestimmt die aktuelle Revision, und der Arbeitsplanschritt bestimmt, welchen Teil der Anweisung der Werker als Nächstes sieht. Diese vier Felder decken die meisten High-Mix-Produktionsszenarien ohne zusätzliche Anpassung ab.

Was wird an SAP zurückgeschrieben, sobald die Arbeit bestätigt ist?

Typischerweise eine Auftragsrückmeldung mit Angabe, wer die Arbeit wann ausgeführt hat, ein Qualitätsergebnis gegen den Qualitätsplan des Auftrags, sofern einer existiert, sowie jede erfasste Abweichung. Das genaue Ziel, Auftragsrückmeldung oder Qualitätsmeldung, ist eine Mapping-Entscheidung, die bei der Einrichtung getroffen wird, keine feste Regel.

Ersetzt das die eigenen Rückmeldebildschirme von SAP für Fertigungsaufträge?

Nein. Es ersetzt den manuellen Schritt, bei dem ein Werker oder Vorgesetzter diese Bildschirme öffnet und im Nachhinein einträgt, was geschehen ist. Die Rückmeldung landet weiterhin im selben SAP-Auftrag. Sie kommt in Echtzeit von der Station an, statt am Schichtende aus dem Gedächtnis.

Was passiert, wenn die Verbindung zu SAP mitten in der Schicht abbricht?

Workerbase führt die Ausführung mit den zuletzt empfangenen Auftragsdaten weiter und speichert Rückmeldungen lokal in einer Warteschlange, bis die Verbindung wiederhergestellt ist, sodass ein vorübergehender SAP-Ausfall die Linie nicht stoppt. Abweichungen und abgeschlossene Vorgänge synchronisieren sich automatisch, sobald die Verbindung zurückkehrt.
